优职教育 BIM案例——国资大厦

优职教育 BIM案例——国资大厦

文章图片

优职教育 BIM案例——国资大厦

文章图片


BIM应用的完美落地 , 不只是围绕着建筑完成一个多维立体的展示 , 而是深入工程项目的整个工期 , 从项目设计阶段到综合管理阶段 , 让项目建设更具效率 。 这次 , BIM研究要和大家分享的便是一次BIM应用的典型范例 , 来自福建国资大厦EPC建设项目 , 大家一起来看看吧~


一、项目概况
【优职教育|BIM案例——国资大厦】
国资大厦EPC(设计、采购、施工一体化)建设项目位于福建省福州市台江区海峡金融核心商务区E地块 , 南侧为江滨中大道 , 东侧为鳌峰之路 。 项目总投资额4亿元 , 总建筑面积7.2万平方米 , 其中地上建筑面积约5.2万平方米 , 地下建筑面积约2万平方米 。


本项目工期紧迫 , 公建项目地下室人防工程量多 , 办公楼水电、暖通等各种管线设计错综复杂 , 各工种需穿插作业 , 工作面小 , 对项目管理提出了巨大挑战 , 且项目开工时恰逢福州台风和暴雨多发季节 , 距闽江较近 , 基坑面积大 , 地下水位高 , 降水、排水、截水措施的有效与否 , 对保证基坑的稳定、施工的安全、结构质量、工期有着至关重要的影响 。


二、BIM阶段应用

施工图设计阶段


在项目BIM实施过程中BIM团队利用EPC项目资源优势 , 在施工图设计阶段介入 , 同步建立项目BIM模型 , 提前发现设计图纸中的错漏缺碰 , 将问题采用三维模型与施工图模型问题记录表的方式 , 及时与设计院及时沟通调整 , 实现协同设计 , 达到减少施工过程中涉及变更的目的 。


三、施工准备阶段

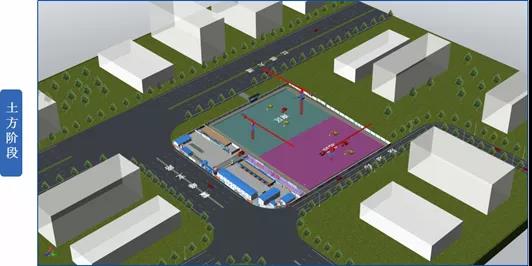

采用BIM策划软件对项目施工的临时设施布置、各阶段材料堆规划、土方施工、塔吊人货梯加节、塔吊防碰撞等进行模拟、优化 , 使得项目场地空间布局科学合理 , 减少二次搬运 , 对项目安全施工以及对外形象进行初步的把控 。 利用人机互动平台结合BIM模型 , 针对施工中的重点、难点进行三维交底 。 现场根据相关规范和交底重点、难点进行施工 , 并由质检员复验 , 保证施工质量 。


四、施工阶段


专业BIM实施团队建立施工模型深化设计 , 结构模型精细度达LOD350 , 包含梁、板、柱的截面尺寸和定位信息、材质信息、对应结构施工图中的构件平法标注信息:后浇带的尺寸和定位信息;桩基的实际桩长信息、桩型信息等内容 。

建筑模型:精细度达LOD350 , 包含砌体墙、门、窗、楼梯、预留孔洞、机械停车等构件的截面尺寸和定位信息、材质信息 , 可对应建筑施工图中的室内装修表、门窗表等信息 。 幕墙模型达LOD400 , 找出幕墙深化设计图问题51处 , 并形成问题记录表与CAD平面图 , 提交设计院 , 减少施工过程中设计变更 , 减少返工、保障工期 。 钢构模型达LOD400 , 节点细化 , 预埋件等构件的空间定位、几何信息准确 , 指导施工
